Informasjonsbrev uke 19
Mandag 12. mai starter vi med spunting av byggetomta.
Spunting innebærer bruk av store maskiner og tunge stålelementer som slås ned i bakken for å sikre massene. Arbeidene vil medføre både støy og rystelser.

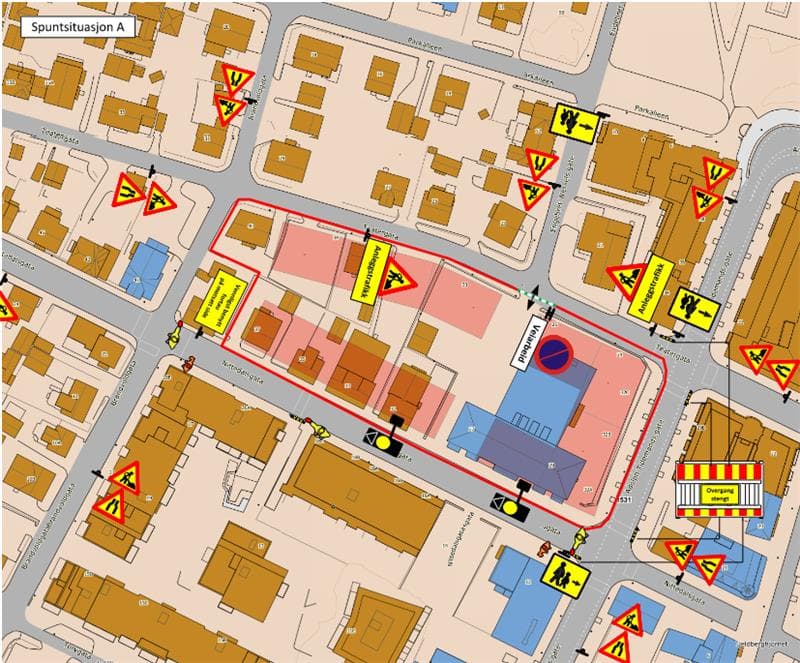

Av sikkerhetshensyn vil vi midlertidig stenge enkelte kjørefelt og gangarealer i det øyeblikket spuntnålene heises på plass. Dette vil gjøres med manuell dirigering. Så snart spuntnålen er trygt på plass og sikret mot å velte, åpnes veien igjen umiddelbart – slik at vi unngår unødige forsinkelser i trafikken, særlig med hensyn til buss og kollektivtrafikk.
Spuntarbeidene vil foregå i følgende rekkefølge: Nittedalsgata – Adolph Tiedemands gate – Teatergata. Det beregnes ca. 10 arbeidsdager per gate. Arbeidstidene i prosjektet er uforandret og følger gjeldende tillatelser: kl. 07.00–19.00 mandag til lørdag.
Vi gjør likevel oppmerksom på at den mest sjenerende delen av spuntarbeidet – selve nedrammingen, hvor spuntnålene slås ned i bakken – kun vil foregå mellom kl. 08.00 og 17.00 på hverdager (mandag til fredag). Tiden før og etter dette brukes til roligere, forberedende arbeider.
Mer informasjon angående Adolph Tidemands gate og Teatergata vil publiseres før oppstart.
