Informasjon om kommende arbeider ved Timbre - stenging av Nittedalsgata

I tiden fremover vil det pågå flere arbeider i forbindelse med videre utbygging av Timbre. Arbeidene omfatter blant annet kranmontasje, bunnplatestøp, større leveranser og omlegging av strøm fra midlertidig til permanent trafo/nettstasjon.

Arbeidene vil medføre midlertidige endringer i trafikkavviklingen i området rundt Nittedalsgata og Teatergata. Det vil i perioder være innsnevringer, avsperringer og omkjøring, og kjøremønsteret vil endre seg gjennom de ulike fasene.

Vi beklager ulempene dette kan medføre, og takker for forståelsen.

Adkomst og arbeidstid

Kjøring til eiendommene vil ivaretas gjennom hele perioden, men adkomst kan i perioder skje via endret kjøremønster. Gående bes følge skiltet gangadkomst og anvisninger på stedet.

Normal arbeidstid er som før; kl. 07:00–19:00 mandag til lørdag. Unntaket er omlegging av strøm natt til 25/6, som utføres kl. 00:00–06:00. Tidspunktet er fastsatt av Elvia, og er begrunnet i at belastningen på strømnettet er lavere på nattestid samt at det reduserer ulempene for de som er berørt av strømbruddet, spesielt med tanke på næringsbyggene i området.

I forbindelse med bunnplatestøp kan det bli behov for å rigge betongpumpe enten kvelden før eller fra kl. 06:00 samme morgen. Dette er nødvendig for å kunne gjennomføre selve støpearbeidet innenfor normal arbeidstid. Rigg av pumpe vil ikke støye mer enn en hvilken som helst lastebil som passerer.

Gjennom hele sommeren vil det være funksjonærer fra Backe til stede på byggeplassen. Ved spørsmål ber vi om at tilbakemeldingsskjemaet på prosjektsiden benyttes. Dette sikrer at henvendelsen kommer frem til byggeledelsen, også i forbindelse med ferieavvikling.

Trafikkavvikling

Det er utarbeidet faseplaner som viser hvordan trafikk, gangadkomst, byggegjerder og avsperringer håndteres gjennom perioden. Nittedalsgata og Teatergata vil bli berørt i ulike faser, og det vil bli skiltet på stedet.

I perioder med støp og større leveranser vil det i tillegg være trafikkvakt til stede. Vi ber alle følge skilting og anvisninger fra trafikkvakt.

Planen viser forventet gjennomføring slik den foreligger nå. Eventuelle endringer i trafikkavvikling eller fremdrift vil bli oppdatert på prosjektsiden.

Planlagte arbeider

Uke 26 - Bunnplatestøp og omlegging av strøm

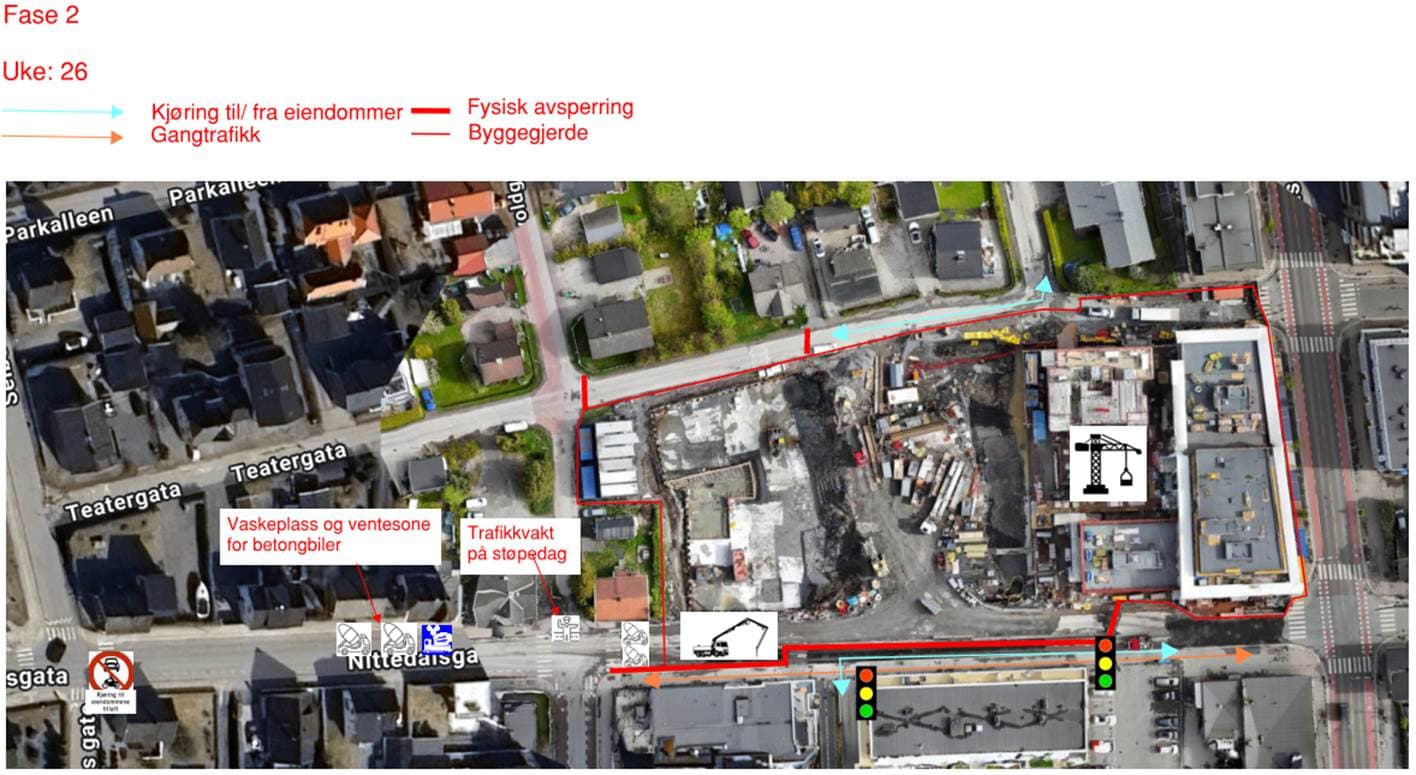

I denne perioden vil det pågå arbeider som berører trafikkavviklingen i Nittedalsgata og Teatergata. Dette består blant annet av forberedende arbeider, leveranser og arbeider knyttet til bunnplatestøp. Første del ved hjørnet av Nittedalsgata/Brandvoldgata støpes onsdag 24/6, og andre del ved hjørnet Teatergata/Brandvoldgata støpes torsdag 25/6. Disse dagene vil det være et stort antall betongbiler til og fra byggeplassen. Trafikkvakt vil være til stede for å ivareta trygg trafikkavvikling ved manuell dirigering.

Det vil samtidig pågå arbeider med omlegging av strøm i området. Det er planlagt strømbrudd natt til torsdag 25/6 i forbindelse med overgang fra midlertidig strømforsyning til permanent trafo/nettstasjon.

Uke 27-31

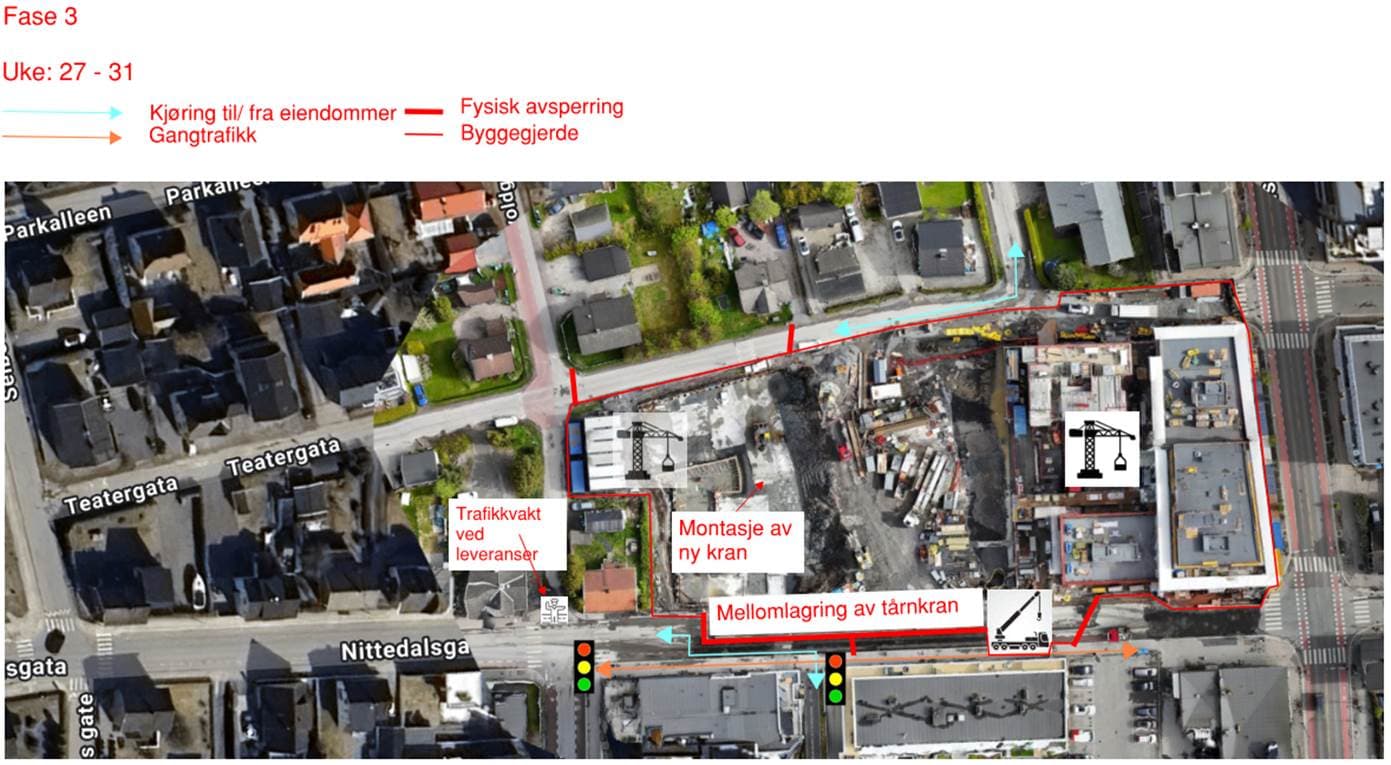

Det planlegges montasje av ny kran. Dette vil medføre aktivitet med større kjøretøy, mobilkraner og leveranser i Nittedalsgata. Trafikkavvikling, adkomst og gangforbindelser håndteres i henhold til faseplanene.

Uke 34-35

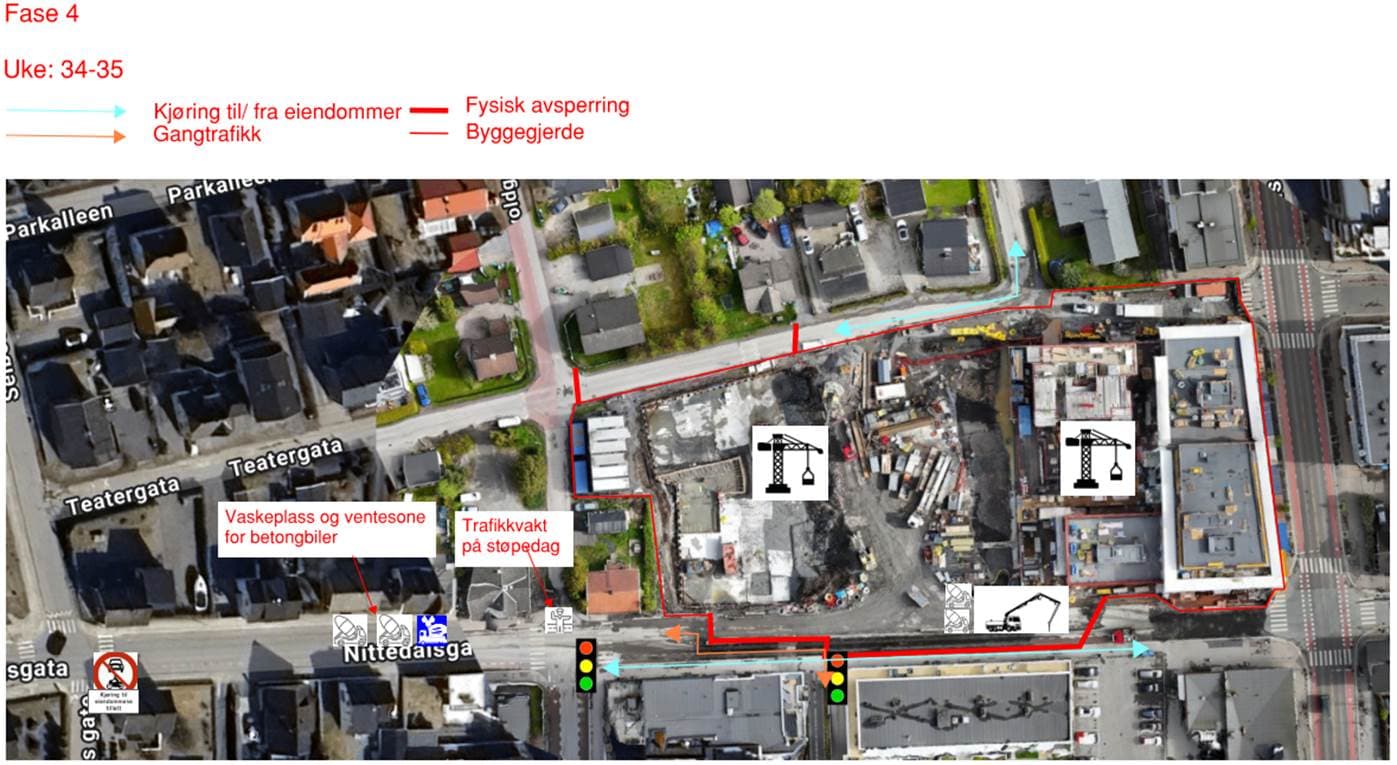

Det vil være videre arbeider og fasevis omlegging av rigg, adkomst og trafikkavvikling i området. Byggegjerder og avsperringer vil kunne flyttes i takt med arbeidene. Det er planlagt bunnplatestøp 17.08, 20.08 og 24.08. Ved støp vil det være betongbiler til og fra byggeplassen, og trafikkvakt vil være til stede ved behov.

Uke 35-37

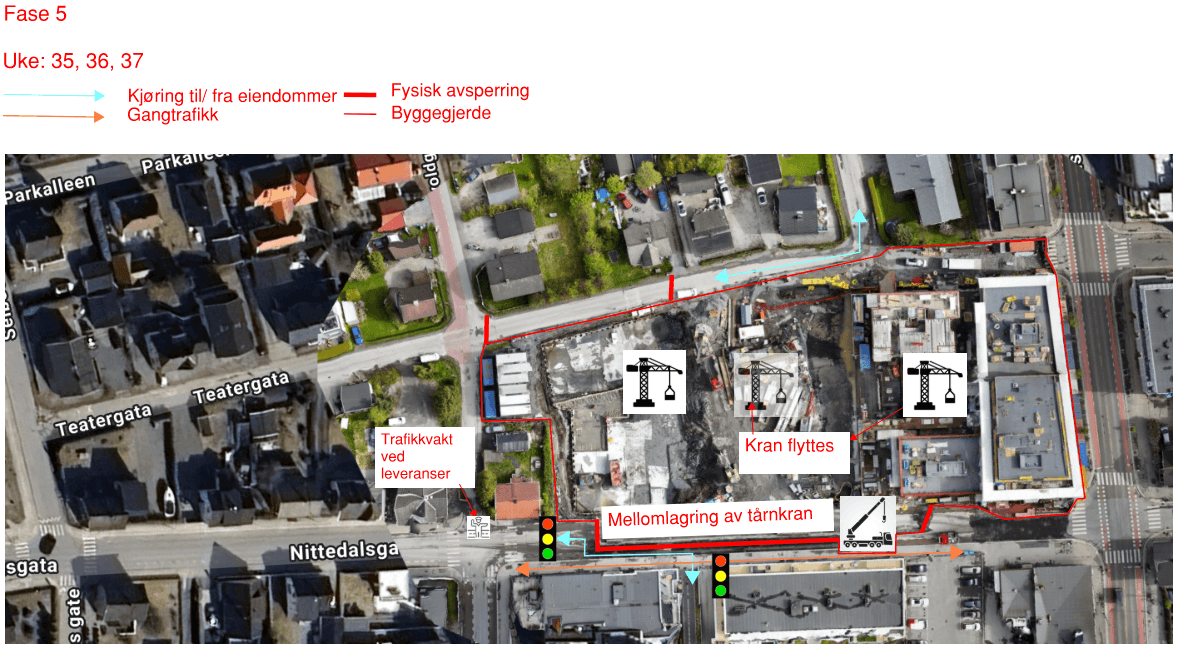

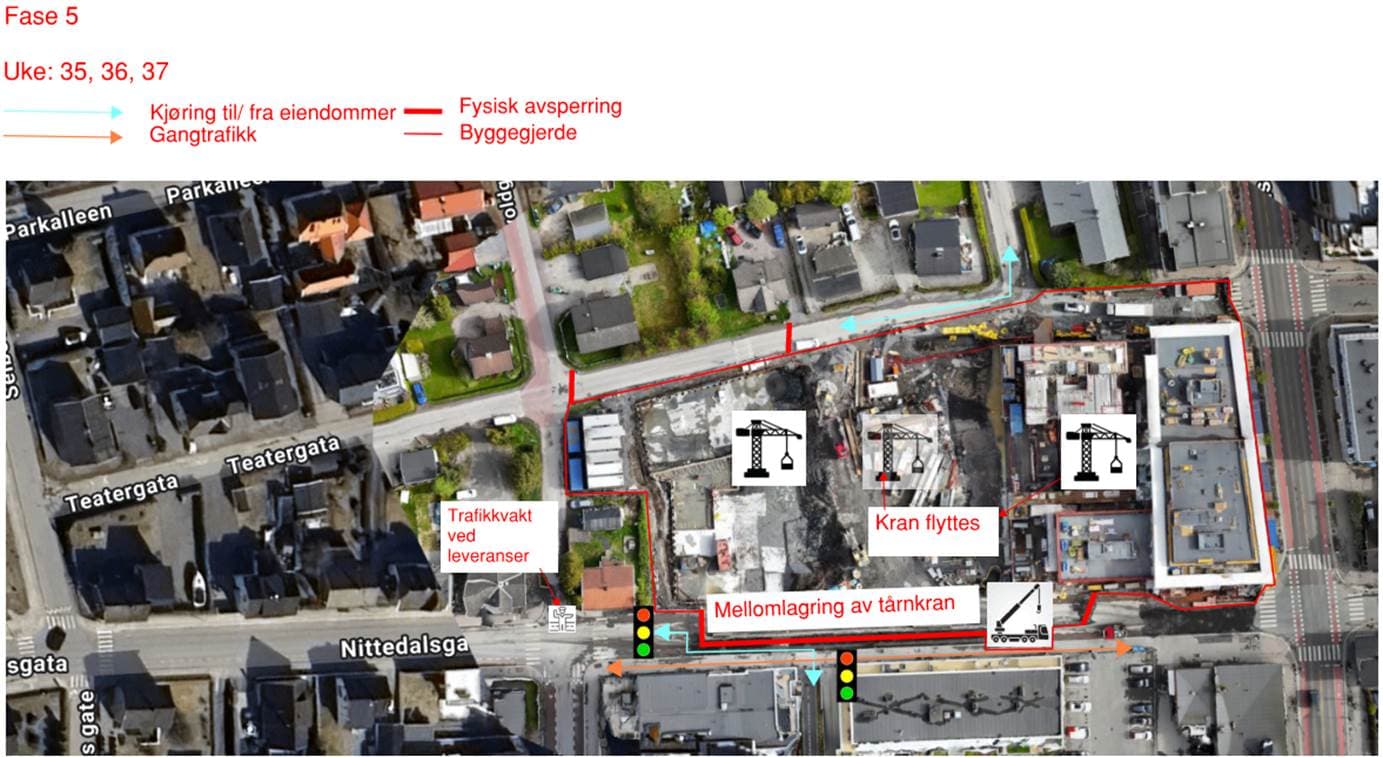

Tårnkrana som står i byggetrinn 1 skal flyttes til ny plassering i byggetrinn 2. Dette vil medføre aktivitet med større kjøretøy, mobilkraner og leveranser i Nittedalsgata. Trafikkavvikling, adkomst og gangforbindelser håndteres i henhold til faseplanene.

Team Timbre vil samtidig benytte anledningen til å ønske alle naboer og øvrige interessenter en riktig god sommer!
