Det er for tiden høy aktivitet på byggeplassen, og vi er inne i en krevende fase med tanke på logistikk. Flere entreprenører og faggrupper arbeider samtidig på området, og det er derfor behov for betydelig plass og koordinering.

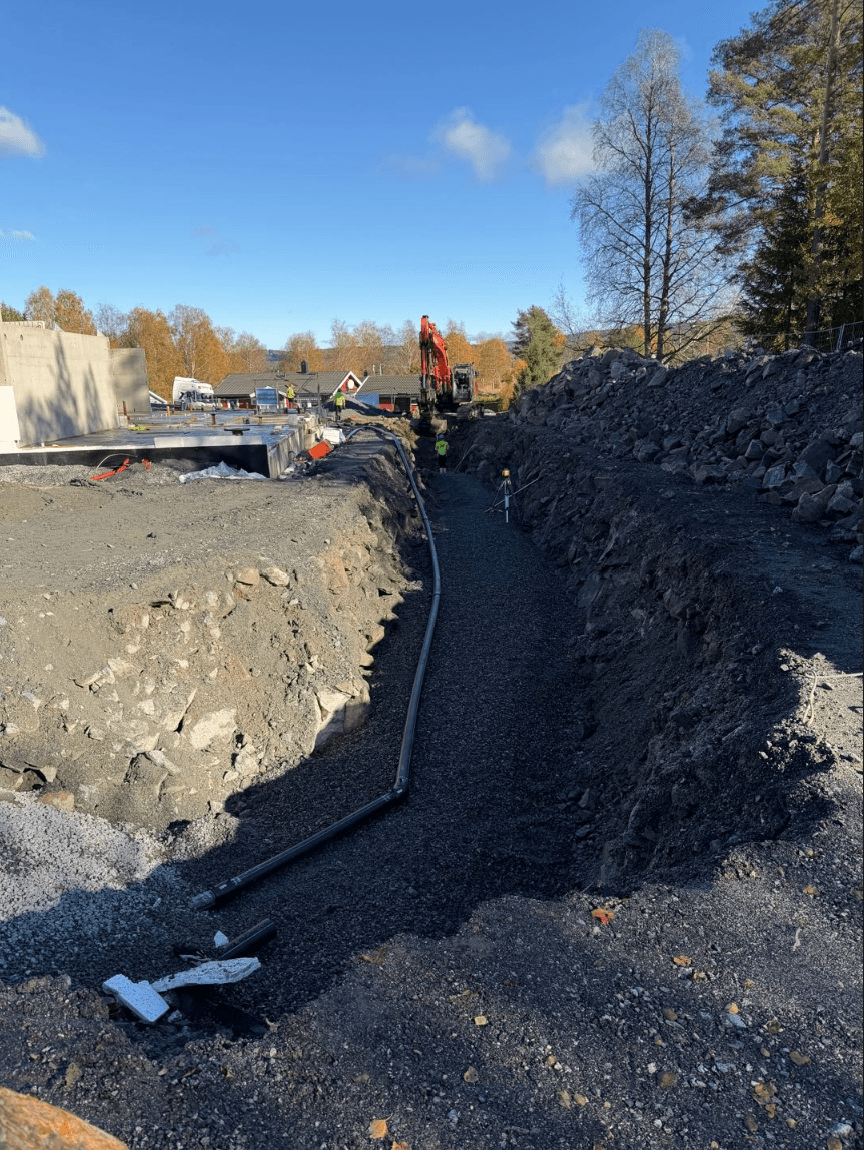

Parallelt pågår utgraving av VA-anlegg foran administrasjonsbygget. Dette påvirker både logistikken på byggeplassen og forholdene for de nærmeste naboene. Vi setter stor pris på tålmodigheten og forståelsen i denne perioden, og forventer at den mest intensive delen av dette arbeidet vil være ferdigstilt i løpet av uke 45.

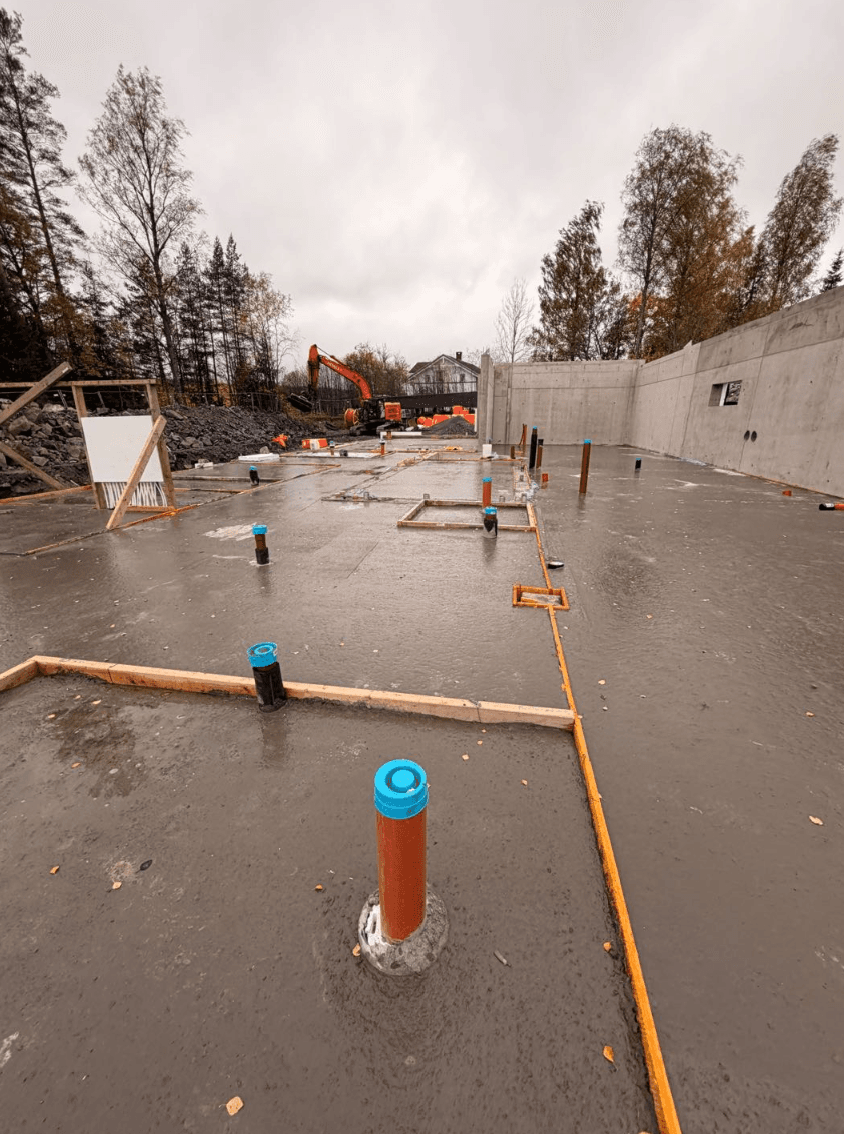

I uke 43 kommer peleriggen tilbake for å installere peler i Avdeling 3. Arbeidet vil pågå i omtrent tre uker. I uke 44 starter stålmontasjen, og i uke 45 begynner montasjen av hulldekker i tre av byggene. Dette markerer en viktig milepæl i prosjektet, da byggene nå vil begynne å reise seg.
Videre starter vi med forberedende arbeider for montasje av veggelementer i uke 47, før selve elementmontasjen igangsettes fra uke 49 og videre utover vinteren.
De kommende aktivitetene vil medføre økt transport til og fra byggeplassen, blant annet knyttet til leveranser av materialer, betongarbeider og bortkjøring av masser.
Ikke vær redd for å ta kontakt med oss via spørreskjemaet hvis det skulle være noe, eller dere har noen spørsmål.
